Transporte de resíduos metálicos: como selecionar o equipamento

Por IMAM em 13 de outubro de 2026 • Atualizado em 16 de outubro de 2026
Capa do artigo do acervo técnico da IMAM sobre transporte de resíduos metálicos
4 minutos para ler

Transporte de resíduos metálicos em resumo: Transporte de resíduos metálicos é a movimentação contínua de sucata, cavacos e rebarbas da máquina até a caçamba ou o forno. Para selecionar o equipamento, defina objetivos por escrito, prepare a justificativa econômica, colete dados precisos da aplicação, revise as exigências de instalação e confirme os prazos de entrega do fornecedor.

Na escolha de equipamentos para o transporte de resíduos metálicos, o primeiro passo é escrever um conjunto de objetivos. Com o escopo definido, os fornecedores de movimentação de materiais conseguem recomendar os equipamentos certos e informar os preços.

Este artigo, baseado no acervo técnico da IMAM, mostra o roteiro de seleção: objetivos, justificativa econômica, coleta de informações, instalação e prazos.

Objetivos do transporte de resíduos metálicos

Os objetivos formam uma visão geral das estratégias e das eficiências para gerenciar os resíduos. Em geral, eles incluem:

  • Uma solução eficaz para a necessidade específica de transporte.
  • Mais economia, sem sacrificar a confiabilidade da operação.
  • Baixo custo operacional e mínima manutenção.
  • Flexibilidade para atender necessidades futuras.

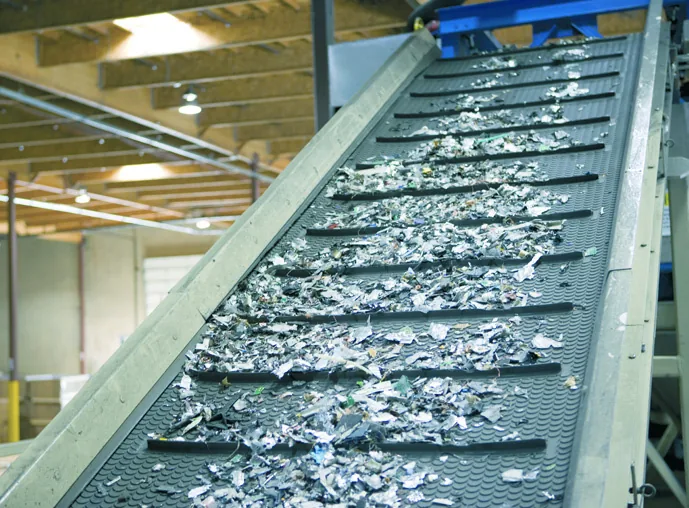

Ilustração do artigo sobre transporte de resíduos metálicos, do acervo técnico da IMAM (figura 1)

Justificativa econômica do equipamento

Todo gasto de capital precisa de justificativa econômica. Por isso, revise cada objetivo e gere uma justificativa para a compra, com foco no transporte contínuo como solução econômica. O retorno típico do investimento ocorre em dois a três anos. A tabela mostra de onde vêm os ganhos.

Fonte de ganhoComo acontece
ProdutividadeCiclos de máquina menores ou mais produção
ManutençãoMenos mão de obra com limpeza e conservação
MovimentaçãoTransferência da sucata dentro do piso, com menos tráfego de empilhadeiras
Valor da sucataSeparação e limpeza geram preço maior por peso
CaçambasEnchimento mais eficiente, sem espalhar o material com pá
SegurançaMenos cortes, lacerações e acidentes de elevação com perda de tempo

Dados para o transporte de resíduos metálicos

Antes de fechar os objetivos, colete as informações básicas da aplicação. Elas variam conforme o processo:

  • Estampagem: tamanho da sucata, golpes por minuto, peças por golpe, lubrificação do molde, restrições de espaço e tamanho da caçamba.
  • Fundição sob pressão: tamanho do cavaco, injeções por hora, arranjo das prensas de rebarbação, tipos de fornos e sua localização.
  • Usinagem: liga, volume de sucata, pontas de barra, peças rejeitadas, tipo e vazão de lubrificante ou refrigerante, sistemas de coleta e filtragem, número de máquinas e local das caçambas.

Informações precisas são essenciais. Afinal, o subdimensionamento costuma causar falha prematura e mais custo de manutenção ou de troca. Já o superdimensionamento aumenta o preço de compra e dificulta a justificativa.

Exigências de instalação

Revise também os custos mecânicos e elétricos, as possíveis mudanças em equipamentos e estruturas da fábrica, a energia disponível, os códigos civis e elétricos e os elementos do prédio. Os sistemas dentro do piso, por exemplo, exigem fossos moldados no concreto novo ou recortados no existente. Assim, estime com precisão esse trabalho, incluindo o descarte de terra e concreto.

Além disso, o corte do piso gera muita poeira, que pode contaminar o refrigerante, danificar máquinas e irritar as vias respiratórias. Por isso, preveja contenção da poeira e protetores auriculares para quem trabalha perto. Os fossos também precisam de tampas de chapa que suportem empilhadeiras; nesse caso, consulte um engenheiro registrado.

Considere ainda as dimensões: as cargas rodoviárias ficam limitadas a 12 m, os segmentos de transportador a cerca de 6 m e as chapas de 3 a 3,7 m são as mais fáceis de manejar. Por fim, confirme os prazos de entrega, que podem levar de 8 a 12 semanas ou mais, e alinhe o cronograma com a obra e com os demais fornecedores.

Fonte: acervo técnico da IMAM, revista intraLOGÍSTICA. Conheça também a IMAM Consultoria.

Conclusão

Selecionar bem o transporte de resíduos metálicos é questão de método. Objetivos escritos orientam os fornecedores, a justificativa econômica sustenta a compra e os dados precisos evitam equipamentos pequenos ou grandes demais. Em seguida, a revisão da instalação e dos prazos garante que o sistema entre em operação sem surpresas.

Conteúdos complementares recomendados

  • Coleta de sucata em contentores: Uma alternativa para recolher retalhos.
  • Critérios de seleção de transportadores: Layout, materiais e demanda na escolha.
  • Tipos de transportadores contínuos: Os modelos básicos e suas aplicações.
Views: 0
Você também pode gostar
Capa do artigo do acervo técnico da IMAM sobre software de simulação

Software de simulação: como usar bem na decisão sobre o armazém

Por IMAM em 14 de outubro de 2026
Capa do artigo do acervo técnico da IMAM sobre líquidos inflamáveis

Líquidos inflamáveis, ácidos e gases: segurança na movimentação mecanizada

Por IMAM em 14 de outubro de 2026
Capa do artigo do acervo técnico da IMAM sobre almoxarife

Almoxarife: funções, perfil e requisitos do cargo

Por IMAM em 14 de outubro de 2026

Deixe um comentário Cancelar resposta

-

E-book Grátis

automacao_na_intralogistica
gestao_competitiva
customer_service
entendendo_a_logistica
cta_guia-para-treinar-e-desenvolver-equipe-de-logistica_01-1


ctas_300x300_azul_foto-9

Posts populares

  • Alta Performance x Sobrevivência Operacional
    Alta Performance x Sobrevivência Operacional
  • Os Heróis da Supply Chain que Ninguém Vê
    Heróis da logística: os profissionais da supply chain que ninguém vê
  • Reduzir estoque pode aumentar o risco
    Reduzir estoque pode aumentar o risco

Sobre o blog

O IMAM leva você mais longe!
Acompanhe aqui as principais tendências da área de capacitação profissional, logística e supply chain.

Categorias

  • Desenvolvimento Organizacional
  • Embalagem
  • Engenharia de Produção e Operações
  • Estratégias e operações
  • Estratégias e Performance (Lean, Toc, 6 Sigma)
  • Série Armazenagem
  • Supply Chain e Logística

Entre em contato

  • Rua Machado Bitencourt, 190 Conj 606/607 Metrô Sta. Cruz, Vila Mariana, 04044-000, São Paulo/SP

  • (11) 5575-1400

  • imam@imam.com.br

  •  (11) 97550-8384
Site criado por Rock Content.

Autores do Blog IMAM
